Avenue du Général d’Andigné – Aménagement

L’avenue du Général d’Andigné et la rue de la Liberté à Segré vont être en travaux pendant 18 mois à partir de mars 2024.

Principe d’aménagement retenu

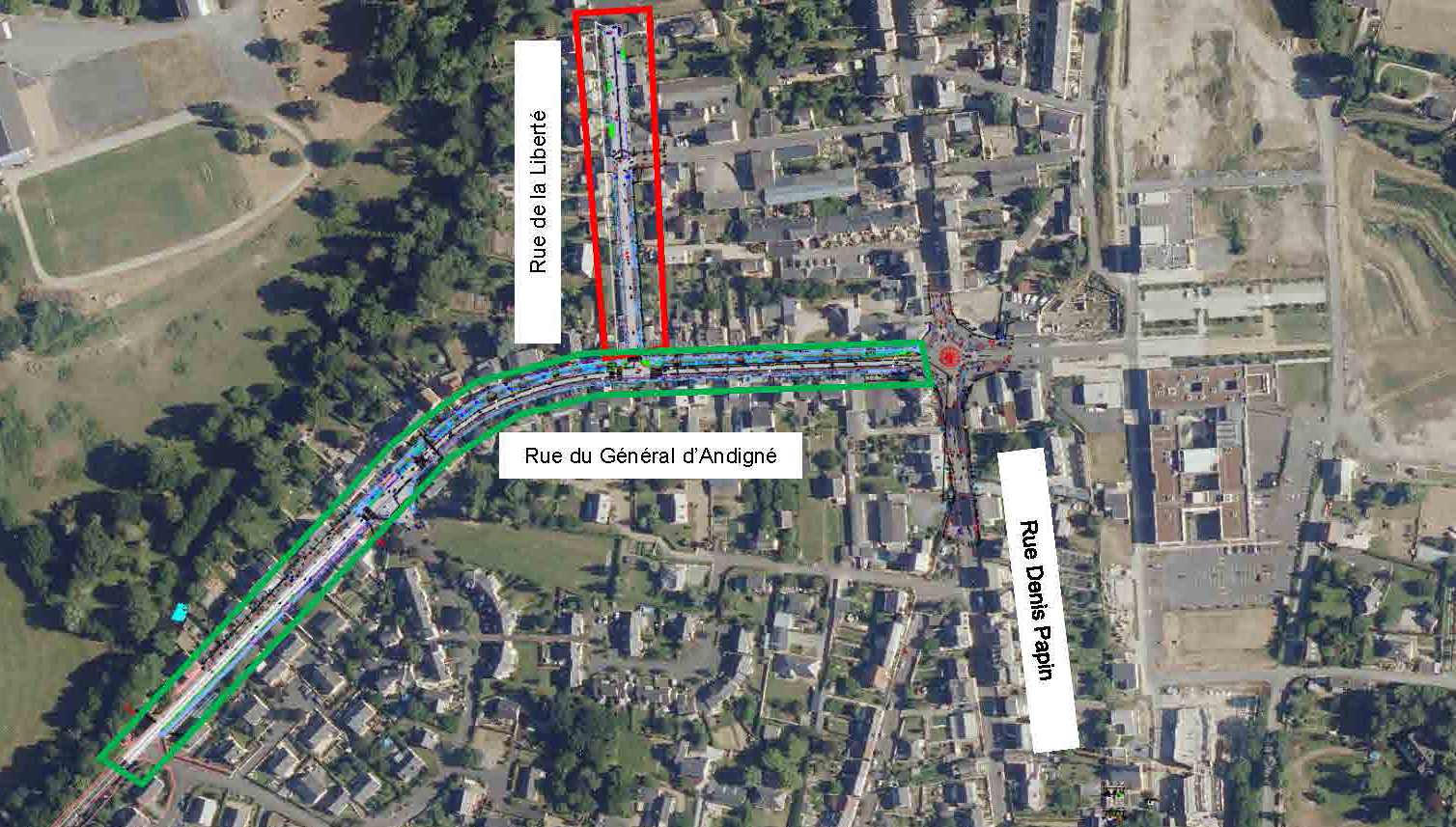

Avenue du Général d’Andigné

  • Réfection du réseau d’eaux usées
  • Remplacement du réseau d’adduction d’eau potable
  • Enfouissement des réseaux basse tension, génie civil, éclairage public
  • Infiltration des eaux de ruissellement dans les zones de stationnement

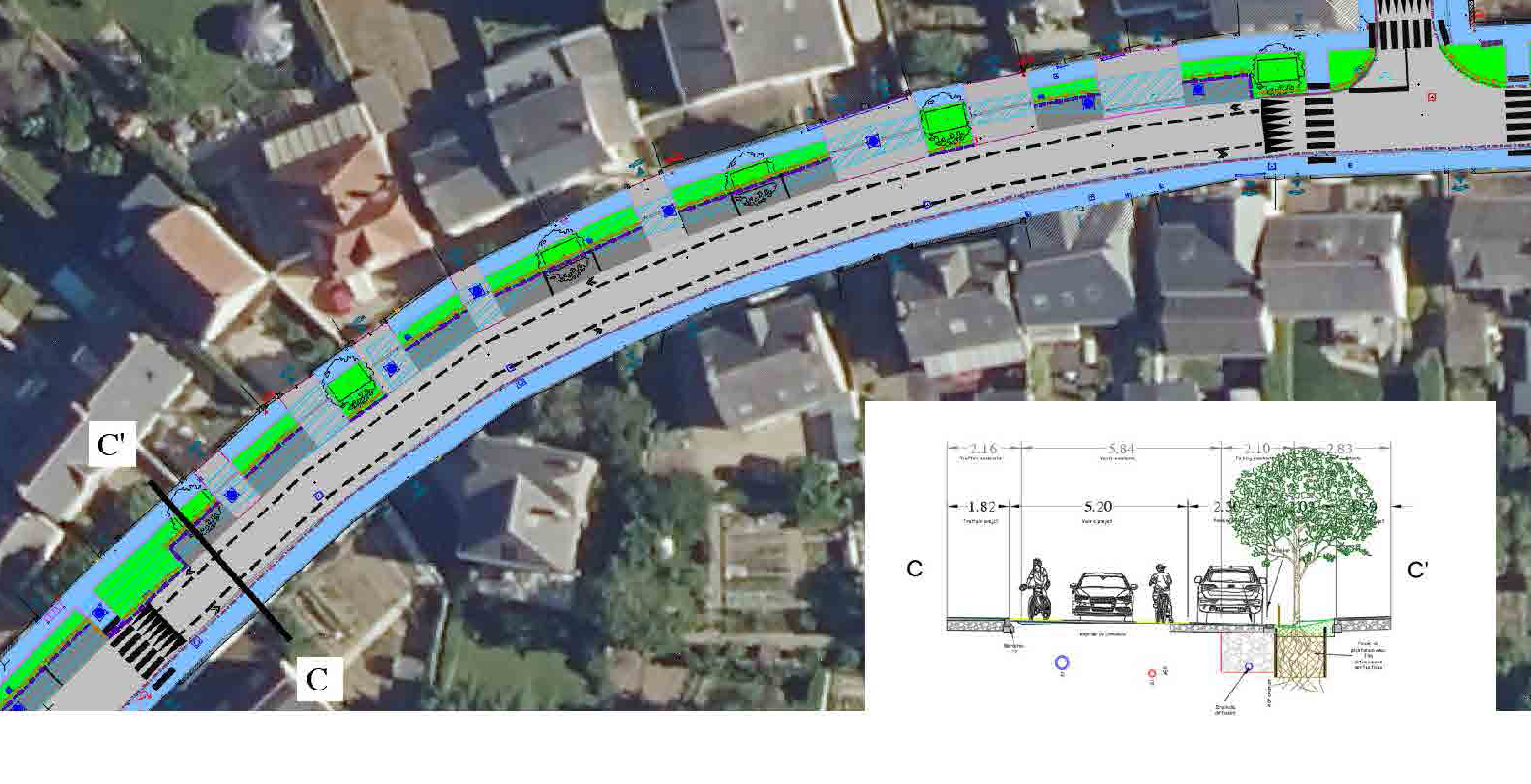

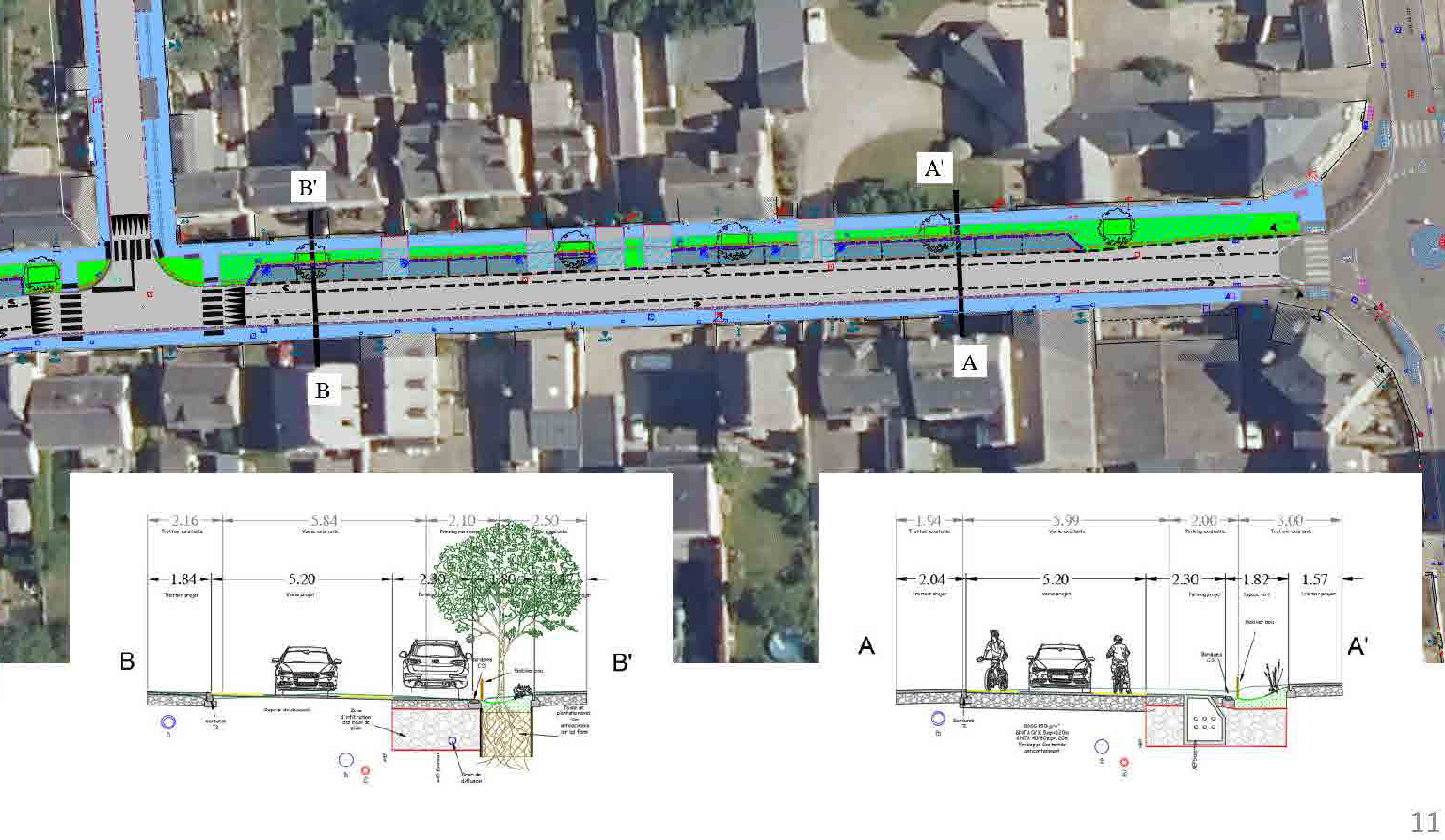

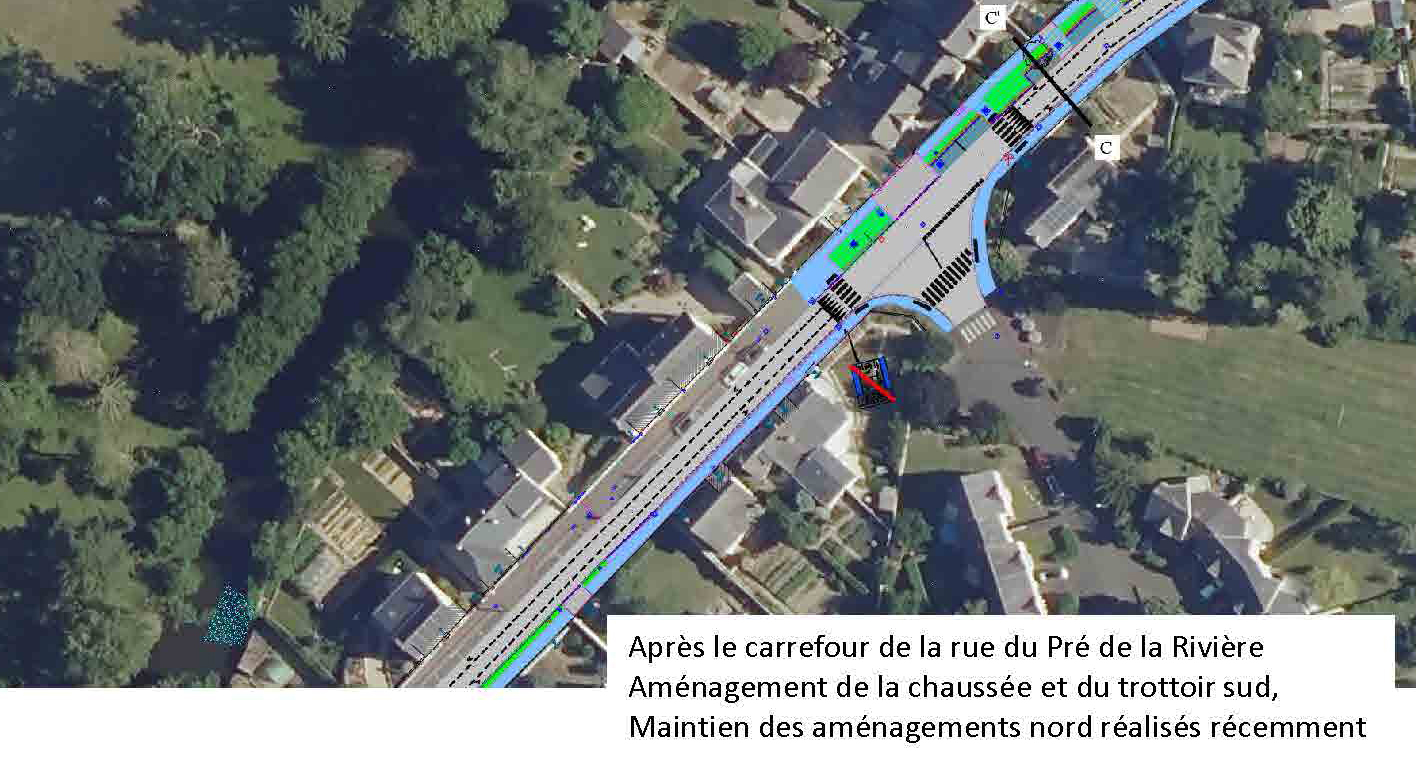

  • Création d’une chaussée à voie centrale banalisée « chaucidou »
  • Maintien de stationnement longitudinaux côté Nord
  • Création de plateau surélevé dans les carrefours
  • Maintien de trottoirs des deux côtés de la voie

Rue de la liberté

  • Réfection du réseau d’eaux usées et déplacement du poste de refoulement
  • Enfouissement des réseaux basse tension, génie civil, éclairage public
  • Reprise des revêtements existants
  • Maintien de stationnement longitudinaux côté Est
  • Maintien de trottoirs des deux côtés de la voie

Calendrier prévisionnel

1. Mars 2024 (selon livraison du matériel)
Rue de la Liberté – Pose du poste de refoulement rue de la Liberté

2. Début avril à mi-Mai 2024 (6 semaines)
Rue de la liberté – Remplacement et désamiantage du réseau EU Travaux sous Route Barrée dans la zone de travaux

3. Mi-mai à fin juin 2024 (5 semaines)
Avenue du Général d’Andigné entre la rue de la Liberté et la rue du Flucas Remplacement et désamiantage du réseau EU
Travaux sous Route Barrée dans la zone de travaux

4. Juillet 2024 (5 semaines)
Avenue du Général d’Andigné entre la rue de la Liberté et la rue Denis Papin Remplacement et désamiantage du réseau EU
Travaux sous Route Barrée dans la zone de travaux

5. Fin août-septembre 2024
Avenue du Général d’Andigné entre la rue de la Liberté et la rue Denis Papin et rue Denis Papin Rue Denis Papin, pose du réseau eaux pluviales sous route barrée

6. Fin août 2024 à fin décembre 2024
Avenue du Général d’Andigné et rue de la Liberté
Enfouissement des réseaux souples

7. 1er semestre 2025 (5 mois)
Rue du Général d’Andigné Travaux de Voirie
Réalisation des voiries, travaux sous route barrée

8. 1er semestre 2025 (2 mois)
Rue de la liberté, Travaux de Voirie
Réalisation des voiries, travaux sous route barrée

Le 23 janvier 2024, une quarantaine de riverains a participé à une réunion d’informations sur ce projet.
